À Lyon, les alluvions du Rhône et de la Saône créent des épaisseurs de sols compressibles parfois supérieures à 15 mètres. Avant de lancer un remblai ou une plate-forme, nous concevons le préchargement avec surcharge pour accélérer la consolidation et limiter les tassements résiduels. Une étape technique que nous calibrons avec des mesures in situ, comme le [dilatomètre](dilatometro), pour estimer le coefficient de consolidation horizontal.
Un préchargement bien dimensionné réduit les tassements résiduels de 80 % à 95 % sur les sols compressibles de Lyon.
Méthodologie et portée
Les limons et argiles molles de la plaine de Lyon présentent une teneur en eau souvent proche de la limite liquide, ce qui rend le drainage lent. Nous dimensionnons la surcharge en fonction du tassement primaire attendu – généralement 0,5 à 1,2 m pour des épaisseurs de 8 à 12 m de sol compressible.
Les paramètres clés que nous intégrons :
Pression de préconsolidation (σ'p) issue d'essais œdométriques
Indice de compression (Cc) et indice de gonflement (Cs)
Coefficient de consolidation vertical (Cv) et horizontal (Ch)
Pour affiner le modèle, nous associons le préchargement à des [drains verticaux](drenes-verticales) quand le Ch est inférieur à 2 m²/an.

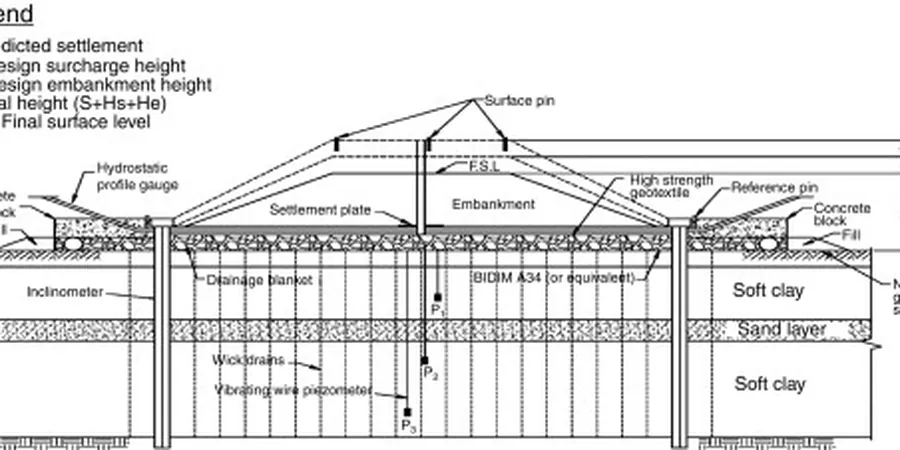

Image technique de référence — Lyon
Considérations locales
Le climat lyonnais, avec des précipitations annuelles de 800 mm réparties sur l'année, ralentit le drainage si le site n'est pas correctement protégé. Un excès d'eau dans le remblai de préchargement prolonge la phase de consolidation. Nous surveillons la pression interstitielle par piézomètres pour éviter une rupture du sol support. Un tassement résiduel mal évalué peut désorganiser les réseaux enterrés et les structures adjacentes.
Analyse de la stratigraphie, essais œdométriques et modélisation numérique pour définir la hauteur de surcharge et la durée de consolidation.
02
Instrumentation et suivi de chantier
Installation de tassomètres, piézomètres et inclinomètres pour contrôler en temps réel la progression de la consolidation.
03
Optimisation par drains verticaux
Conception et pose de drains préfabriqués (PVD) pour accélérer le drainage horizontal, réduisant les délais de 30 à 50 %.
Normes applicables
Eurocode 7 – NF EN 1997-1:2004, NF P 94-090-1 – Essai œdométrique, NF P 94-110 – Essai de perméabilité Lefranc, Recommandations du LCPC pour les remblais sur sols compressibles
Questions fréquentes
Combien coûte une conception de préchargement avec surcharge à Lyon ?
Le coût d'une étude complète de préchargement avec surcharge se situe entre 660 € et 2 570 € selon la complexité du site, le nombre d'essais requis et la modélisation nécessaire. Ce montant inclut l'analyse des sols, le dimensionnement et un plan de surveillance.
Quelle hauteur de surcharge pour un tassement de 1 m sur un site lyonnais ?
Pour un tassement primaire de 1 m sur une couche de 10 m d'argile molle, il faut généralement une surcharge de 3 à 5 m de remblai, soit une contrainte de 60 à 100 kPa. La durée de consolidation varie de 4 à 12 mois sans drains.
Comment évaluer le coefficient de consolidation horizontal (Ch) à Lyon ?
Le Ch s'obtient par essai dilatométrique (DMT) ou par essai de perméabilité en forage. Dans les alluvions du Rhône, le Ch est souvent 2 à 4 fois supérieur au Cv. Sans drain, un Ch inférieur à 2 m²/an impose une durée de consolidation trop longue.
Quels sont les risques de tassement différentiel après préchargement ?
Le tassement différentiel survient si la couche compressible a une épaisseur variable ou si le drainage est hétérogène. Une campagne de sondages (CPT ou SPT) tous les 20 à 30 m permet de cartographier les variations et d'adapter la surcharge localement.
